跑了十年装修工地,见过太多好活毁在机械乱用上。
本来利润就薄,一顿瞎操作下来,赚的钱全交了机械租赁费,还要赔工期罚款,找谁说理去。
为什么装修工地必须提前定死机械使用计划
很多装修队长,尤其是小包工头,都觉得,租设备随用随调就行了,费那劲做计划?
去年我盯一个工装项目,3层楼的砸墙开槽,队长图便宜,提前三天租了三台大电镐,结果进场才发现,建筑垃圾清运的通道没打通,三台机器搁工地躺了五天,一天租金加司机费小一千,五天小五千,本来就薄的利润直接没了四分之一,心疼不?
装修工地闲置堆放的租赁机械设备
还有的反过来,赶工期要开槽,临时找机械,商家手里没车,调货等了两天,工人窝工,甲方开罚款,这亏,吃过的都懂。

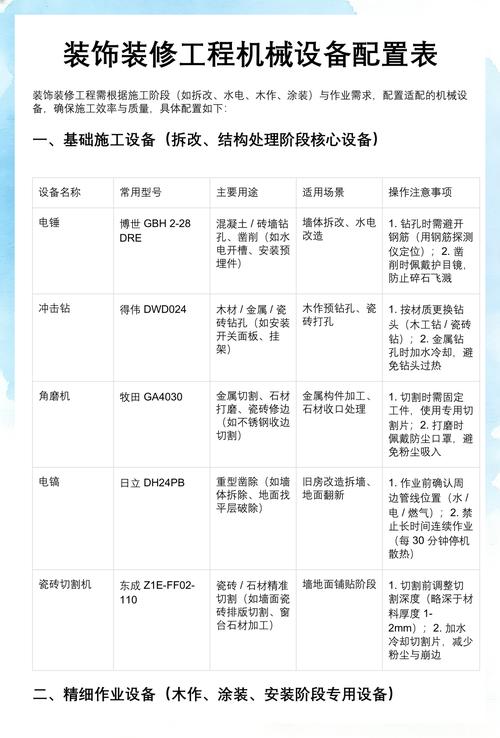

大到拆除用的破碎锤、大型石材切割水锯,小到工地共用的云石机、空压机,哪怕是高层的施工升降机,都得提前排好时间。对吧?
我见过最离谱的,一个两百平的大平层家装,业主找的游击队,提前租了大型吊装机械吊大尺寸岩板,结果提前没跟物业沟通,单元楼门口的消防通道被摆了石墩,吊车上不去,最后只好雇了八个工人人工扛楼,多花了两千八百多扛楼费,本来两千块的利润直接造没了,这不就是没做计划的锅?
别小看这点小事,装修项目的利润本来就不高,几个小失误攒起来,整个项目就白干。
装修工地机械使用计划的核心节点怎么排
说实话,不是让你写几十页的官样文档,就是把几个关键节点卡死,心里有数就行。
首先,进场前7天,必须把整个项目所有需要用到的机械,按施工阶段梳理一遍。哪些是拆除阶段用?哪些是水电阶段用?哪些是木作、主材阶段用?都列出来。
所有租赁来的大型机械,进场时间必须和工人班组进场时间差控制在24小时以内,提前一天进场调试,绝对不能提前两三天就拉过来,闲置就是烧钱!
租期也要留缓冲,你定了三天拆除完,那破碎锤的租期就定四天,多一天租金才几十上百块,真遇上钢筋混凝土的剪力墙难打,不至于临时加租被商家坐地起价,那价格可就翻番了。
交叉施工的时候,更要提前排好使用顺序。好多工地都是拆完墙立刻进水电开槽,那开槽机能不能提前一天挪到作业面?别等拆完清运完了才想起调机械,平白空出一天,工人蹲在工地抽烟打牌,你还要发工资,这钱花的窝不窝火?
装修施工现场按计划摆放的水电施工机械设备
还有多个班组共用一台机械的情况,比如空压机,水电工要用来打穿墙眼,木工要用来钉龙骨,提前在计划里写清楚使用时段,上午归水电,下午归木工,谁都别抢,省得闹矛盾耽误事。
我前两年碰见过两个班组因为抢空压机吵得差点动手,最后停工半天调解,耽误了工期,得不偿失。
还有容易漏的,主材进场的吊装机械,提前量好岩板、木门的尺寸,看好单元门能不能进,需不需要从阳台吊上去,提前定好吊装时间,别等材料拉到小区了才找机器,等三四个小时,司机都要加超时费。
灵活调整机械使用计划,才能真正降本增效
灵活调整机械使用计划,才能真正降本增效
不过话说回来,计划不是捆住你的死规矩,工地变化多,哪能百分之百按预设走?对吧?
比如说,原计划三天拆完,工人师傅手快,两天半就干完清场了,那赶紧给租赁商打电话,把破碎锤退了,能省一天租金是一天,别觉得反正钱都给了,放那也不碍事,一个项目下来,三五天闲置,大几千块就没了,积少成多,那都是纯利润啊。
很多新手队长纠结一个事:常用小机械到底是买还是租?其实放进计划里一算就清楚。你这个项目只用一次大尺寸水刀切割,那肯定租啊,买一台好几万,用完搁哪落灰?要是你一个月连开好几个工地,天天都要用云石机、手电钻,那直接买全新的,算下来比天天租划算多了。
有些队长爱撑面子,不管啥活都自己配齐所有机械,完了项目结了,机械拉回仓库落灰,每年还要保养防锈,算下来成本比租高多了,犯不上。
还有装修旺季的坑,我再提一句。每年金九银十,装修单量爆涨,好的机械都被抢光了,你要是计划里没提前半个月定好机械,临时找,要么价格比平时贵出三分之一,要么拿到的都是别人用剩下的旧机器,故障率高得离谱。
去年九月份我一个合作的队长,就是没提前定,最后租的切岩板的水锯,切了两块就坏了,师傅修了一天没修好,重新调机器又等了一天,石材加工耽误了,安装队档期错不开,整个工期拖了十天,甲方直接扣了两万块尾款,真是亏到姥姥家。
还有细节,很多人不注意,大型机械进场,提前问清楚小区能不能进,限高限重多少,吊装的话能不能支臂,能不能接工业电,功率够不够,这些都要写进计划里,别等机器到了门口,进不去,又要重新找车,又要加钱,平白多出一堆麻烦。
其实说白了,机械使用计划就是帮你把工地的时间线理清楚,把每一分钱都花在刀刃上。不是什么高大上的管理方法,都是跑工地跑十几年攒出来的干货。
那些会做计划的老队长,哪怕不写在纸上,心里也门清,什么时候该进什么机器,什么时候退,哪些该买哪些该租,算得明明白白,所以哪怕是相同的报价,人家就是能赚到钱。
那些瞎干的,看起来接了不少活,最后算下来,利润都给了租赁商,还赔了工期罚款,图啥呢?装修这行,赚的就是抠出来的细节钱,机械这块就是最容易被忽略的漏项,把计划做好,省下来的,都是落袋的钱。对吧?
