装修做了十几年,碰到沉淀池的次数不算少。说实话,这玩意儿看着就是个水池子,但里头门道多得能让你怀疑人生。今天不整那些虚头巴脑的理论,就跟你唠唠沉淀池到底咋选、咋施工,还有那些工地上没人愿意告诉你的破事。
先搞清楚你要哪种沉淀池
别一上来就问“哪个牌子好”,你得先知道自己的水是啥情况。工业废水、生活污水、还是雨水收集?颗粒大的还是小的?有没有油?这些直接决定池型。

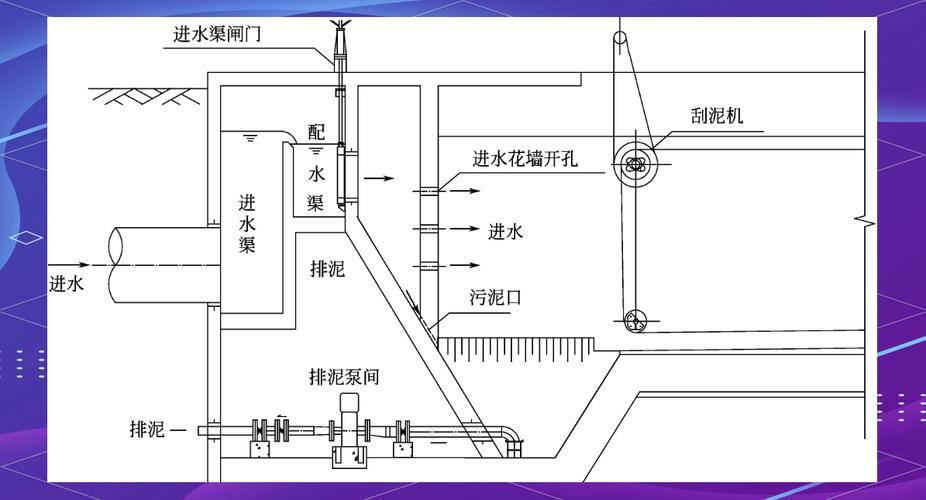

平流式,最老实的家伙。水流慢慢走,颗粒自己沉底。优点就是构造简单,施工队不容易翻车。缺点是占地大,你要是有个百来平的空地,随便造。
竖流式呢,省地儿,水从中间管子进去,从上面跑出去。但底部锥体施工精度要求高,泥斗坡度不够就等着堵吧。
斜管沉淀池,现在最火,效率高,加了斜管以后颗粒碰壁就滑下去,停留时间短。我跟你讲,这玩意儿检修的时候想哭——斜管老容易堵,尤其是有粘性物质的水。

选型的时候还有个关键:表面水力负荷(就是单位面积每小时能处理多少水)。你拿设计流量除以面积,算出来数值得在一个合理范围。平流式一般取1.5到3,斜管能到5到9。人家给的数字是参考,你要是信了不做中试,等着后悔。
施工阶段,那些让人脑壳疼的细节
做了这么多年,我总结一句话:沉淀池的命,三分靠设计,七分靠防水和排泥。防水做不好,渗地下水进来,处理效果直接崩。排泥排不干净,池子很快就变成一锅浓汤。
先聊防水。混凝土浇筑前,地基要夯实,不然不均匀沉降来了,池壁裂缝分分钟事。防水涂料别省,聚氨酯的别买太便宜那种,我见过用了半年就起皮的,那玩意儿还不如不刷。施工缝留哪里、止水钢板放多宽,图纸上都得标清楚,现场跟瞎猫碰上死耗子似的,出了事就扯皮。
再聊排泥。常见的有重力排泥、泵吸排泥。重力排泥靠水位差,池底坡度得保证,不小于0.01吧?不然泥根本滑不动。泵吸的要选对泵型,泥浆泵和清水泵不一样,别拿潜污泵凑合。还有,排泥管直径宁大勿小,DN200起步,小于这个数堵了有你哭的。
对了,浮渣挡板这个细节很多人忽略。水面飘着的脏东西不拦下来,跟着出水跑,前面的努力全白费。挡板高度、浸没深度都有讲究,但很多施工队直接给你省略了,你要是没盯紧,后期调试的时候天天捞渣捞到骂娘。
安装与调试,不是通水就能完事

池子建好后,注水试漏是第一步。人家说满水试验至少得24小时,我建议你泡48小时,水位下降得超过规范允许值,那就别急着验收。
斜管安装的时候,注意方向别搞反了。斜管上口要朝着出水方向,角度一般60度。还有,斜管之间间距要大一点,好清理。我之前遇见一个项目,工人装得密不透风,斜管之间连个手指都塞不进去,后来堵了无法清,直接报废重做。
调试阶段,看进出水水质。拿个小烧杯,天天蹲在池沿上观察絮凝效果。有时候跟泥水打交道久了,手染得又黑又臭,但看到出水变得清澈,那种满足感真不是钱能比的。
你要是用加药絮凝,药剂投加量也得慢慢调。加多了,反而泛白,沉淀不下去。加少了,絮体细小,随水飘走。这个度,得像调酒师一样拿捏。我见过有人直接用实验室烧杯做小试,然后换算到池子,结果差了十万八千里。因为流速、水深都不一样。
运行维护,懒人绝对干不了

沉淀池不是建好就能一直躺平。你得定期排泥吧?污泥界面仪装了没?没装就自己拿个棍子绑个白布条测,脏活也得干。夏天藻类疯长,池壁滑溜溜的,赶紧清理。斜管清洗,高压水枪往上冲,别嫌废水,冲干净了效率才高。
还有,防冻措施。北方冬天,池面结冰怎么办?跟设计院商量,增加破冰设备或者保温覆盖。不然冰层一厚,池子结构都危险。
说实话,每次我接到老旧沉淀池改造的项目,头都大。因为现状跟原图纸早就对不上了,地下管线错综复杂,好不容易找到排泥管,里面堵得死死的。改造费用比新建还高,真是欲哭无泪。
但话说回来,沉淀池这玩意儿虽说土,但绝对是个宝。它是污水处理的核心工序之一,前面要是没它,后面的生物处理压力山大。你想想,悬浮物不在这干掉,跑到膜系统里去,那膜还不得天天堵?
最后说几句掏心窝的
如果你是业主,甭管是自建房还是工厂,建议在沉淀池旁边多留一个空位。以后说不定要增加应急池、或者加个缓冲装置。别把地方全占了,真到要用的时候,哭都找不着地。
如果你是同行,记着一句话:施工图不是摆设,该较真就得较真。上次有个项目,施工方把布水管的开孔方向装反了,导致短流,出水带泥。我硬是让他们重新拆了换,对方队长脸都绿了。但最后调试出水达标,他递了根烟跟我道谢。
建材这行,坑多。但沉淀池这东西,只要你不作死、不省那点关键钱,它基本不会给你撂挑子。用个十年二十年,焊缝和混凝土都没事,只是斜管可能要换。这投资,比花里胡哨的设备值太多了,对吧。
行了,今天先扯到这。有啥沉淀池的具体问题,咱们评论区里聊。别问我在不在,我经常借工地信号不好隐身,但看到会回。
