粘钢加固,真不是贴块铁板那么简单

干结构加固这行快十五年了,每次有人拿着手机来问“师傅,粘钢加固是不是就是贴块钢板?”我就想笑。真要这么简单,那满大街都是加固公司了。说实话,粘钢加固是个技术活,也是个良心活,前后几十道工序,哪一环偷懒,后面都是要还债的。

什么情况才用得上粘钢加固?

先说清楚,粘钢加固不是万能膏药。它主要针对的是混凝土梁、板的受弯和受拉承载力不足,比如楼板裂缝、梁底开裂、结构超载使用等等。你家里墙上有几条裂缝,不一定是结构问题,别上来就想着粘钢。我见过太多业主,一看裂缝就慌,结果检测下来只是抹灰层开裂,白花钱。

还有,粘钢加固对混凝土强度有要求。原构件的混凝土强度等级不能太低,起码要有C15以上吧?要是混凝土已经酥了,钢片贴再厚也没用,那叫“病入膏肓”。

再一个,加固幅度有限,规范规定受弯构件粘钢加固后的承载力提高幅度不宜超过40%。所以别指望它能让你家楼的抗震等级提升一级。真要那样,你得做包钢或者增大截面。

粘钢加固梁底受弯加固设计图
粘钢加固梁底受弯加固设计图

上面这张图是典型的梁底受弯加固,钢板贴在受拉区,两端要用锚栓固定。设计要点是钢板必须延伸到支座附近,不能断在弯矩最大处。

顺便说一句,现在很多人喜欢拿粘钢加固和碳纤维加固做比较。碳纤维轻、耐腐蚀、施工快,但价格贵得多,而且弹性模量比钢板低。粘钢呢,价格便宜,刚度大,适合承载力需求大的部位。但钢板容易锈蚀,后期得做维护。所以没有哪个一定是好,得看具体工况。要是你只图省事,那碳纤维可能更好;要是预算有限,又想加固实实在在,粘钢更靠谱。

施工流程里,藏着多少坑?

施工流程里,藏着多少坑?
施工流程里,藏着多少坑?

这环节我得好好唠,因为真正决定粘钢质量的,不是胶多贵,而是施工细节。

第一步:表面处理。混凝土表面要打磨掉浮浆,露出骨料,然后吹干净。钢板也要除锈,至少露出金属光泽。很多工人图省事,拿钢丝刷蹭两下就说行了,那哪行。你得让他们用角磨机,要看到钢丝轮打出的火花。

第二步:配胶。粘钢胶是双组分的,搅拌要均匀,必须按重量比配比。有些施工队用目测,差一点就影响固化强度。而且配胶量要控制好,一次别弄太多,不然胶开始固化了还没涂完,那就废了。我第一次干这活时就犯过这错,一大桶胶全报废,师傅骂了我半小时。

第三步:涂胶粘贴。胶厚度要均匀,一般1-2毫米,太厚容易滑移,太薄粘结不牢。贴上钢板后要用专用夹具或膨胀螺栓加压,把多余的胶挤出来。注意看钢板边缘有没有胶液溢出,没有的话说明胶没涂满,就是空鼓的隐患。

第四步:固化养护。这个环节最容易被忽视。胶要完全固化,至少要等七天,期间不能扰动。冬季施工还得加温,不然胶凝固不了。有些工地为了抢工期,贴完第二天就拆模板,结果钢板哗啦啦往下掉,那是真吓人。

这里头有个最常见的坑,就是墙面潮湿。工人一股脑涂上胶,结果水汽在胶层下头凝住,粘结强度减半。所以施工前一定要测含水率。还有个坑是钢板折弯。有些梁是异形截面,钢板需要现场折弯,折弯半径太大或者太小都会导致钢板开裂或与混凝土不贴合。我见过有个工地,直接把钢板硬掰,掰出裂纹还在用,那真是要命。

设计要点:钢板不是越大越厚就好

很多业主觉得,加固嘛,钢板选厚一点总没错。其实大错特错。钢板太厚,和混凝土的协同变形能力变差,粘结面容易产生剥离破坏。规范推荐钢板厚度一般为2-6mm,超过这个范围就得做锚固处理,比如加螺栓或U型箍。

钢板也不宜太宽,太宽了中间部分胶层容易不饱满。一般单条宽度不超过200mm,如果需要的面积大,可以分几条布置,中间留缝隙。

另外,钢板的端部必须有可靠的锚固。怎么锚?可以用化学锚栓或植筋,也可以用U型钢箍板。端部要是没锚固好,相当于没用,应力一集中就脱开了。

设计时还要考虑卸荷。施工前最好把活荷载卸掉,比如楼板上的重物搬走,用支撑把梁顶起来一点。这样粘钢后,钢板才能更好地参与受力,而不是分担已有变形。这个基本没有施工队会主动说,因为麻烦。

再强调一下卸荷。为什么非要卸荷?你想想,一根梁上已经堆了家具和杂物,它已经产生了挠度。这时候你把钢板贴上,等胶固化后,钢板和混凝土一起受力。但原来那部分变形已经被混凝土自己扛了,钢板没参与。等你把荷载卸掉,梁回弹一点,钢板却在受压,反而帮倒忙。所以必须先用支撑顶起来,让梁稍微回弹,再贴钢板。这个道理,很多施工员都不懂,更别说项目经理了。

材料选择:别信“进口胶”的鬼话

现在的粘钢胶市场,鱼龙混杂。很多小牌子吹自己是“德国技术”、“瑞士配方”,其实连检测报告都没有。我建议你认准GB 50728《工程结构加固材料安全性鉴定技术规范》,要求厂家提供检测报告,看抗拉强度、抗剪强度、耐老化性能等指标。

钢板方面,一般用Q235B或Q345B,厚度2-6毫米,表面要除锈达到Sa2.5级。大家可能不知道,钢板进场的验收也得查,看有没有锈蚀、变形,要是有划痕,那就不合格。

还有,粘钢胶和钢板之间的粘结强度,国家标准要求不小于混凝土的抗拉强度。这意思是,破坏的时候应该发生在混凝土内部,而不是胶层脱开。所以胶的质量很关键。

还有一点,粘钢胶的保质期。双组分的胶都有保质期,一般12个月。有些便宜货快过期了,低价卖,你敢用吗?建议你在现场核对生产日期和批号,别用过期胶。另外,钢板进场后要检查厚度,用游标卡尺量。我就遇到过,明明图纸写4mm,实际材料只有3.5mm,那怎么行?

施工完怎么验收?别只看外观

验收是最后一道关,千万不能走过场。

第一,空鼓检测。用一把小锤,一块一块敲击钢板,听声音判断是否有空鼓。规范要求,单个空鼓面积不大于100平方厘米,且总空鼓率不超过5%。如果超了,就必须钻孔注胶补修。

第二,粘结强度检测。用拉拔仪在钢板上做拉拔试验,看粘结力达不达标。这个需要请有资质的检测单位来做,别自己瞎测。

第三,外观检查。钢板边缘有没有漏胶?胶层有没有气泡?表面是否平整?这些都会影响耐久性。

最后,别忘了做防火和防腐处理。钢板外露时间长了会锈蚀,必须用防火涂料或聚合物砂浆覆盖。你要是看见钢板光秃秃地露在外面,那肯定不行。

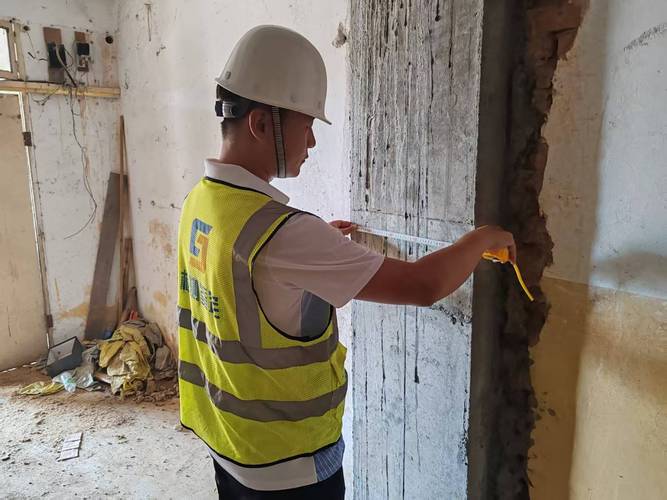

粘钢加固验收敲击空鼓检测操作照片
粘钢加固验收敲击空鼓检测操作照片

这张图是验收时的敲击检测,需要用实心的小锤,不能太轻,声音要清脆。

聊聊大家关心的钱和工期

聊聊大家关心的钱和工期
聊聊大家关心的钱和工期

粘钢加固的报价,一般是按面积算,每平米从几百到一千多不等,取决于难度和材料。比如梁要加固,人站在脚手架上施工,那就比地面贵。钢板厚一点,胶用得好一点,价格自然上去。

工期的话,一个普通梁加固,快的话两三天就能贴完,但加上养护和检测,一周以上是要的。如果你赶时间,那得提前和施工单位沟通,看看能不能加温养护加速固化,但那也要保证质量。

另外,别忘了设计费、检测费和消防审批等杂项,把这些都算进总预算。

顺便说一句,如果你家是高层住宅,外立面有保温层,那粘钢加固还得考虑防火和施工是否破坏保温。提前和物业沟通好,别到时候被投诉。

最后唠叨两句

粘钢加固这活儿,说白了就是把钢板变成混凝土的一部分。做得好,能救老楼一命;做得糙,那就是定时炸弹。

我见过太多业主只比价格,结果被低价坑了,空鼓、脱粘、生锈,最后还得返工。所以哪怕你找施工队,也要让他们写清楚材料品牌、施工步骤、验收标准、质保年限。别不好意思问,这是你的权力。

好了,就聊到这儿。如果你家也要做加固,遇到什么拿不准的,欢迎在评论区晒图,我帮你掌掌眼。
